Demontage der alten Filteranlagen und einbringen der neuen Filterbehälter
in 2 Bauabschnitten um die
Trinkwasserversorgung der Stadt Kaiserslautern während der
Umbauphase gewährleisten zu können.
Demontage Behälterlinie
1
Alles ist sehr
beengt, kein Hallenkan aber es geht aus so wie man sieht.
Einbringen
der Bodenausgleichsbleche zum einbringen der ersten Behälterlinie.
Abladen der
neuen Filterbehälter morgens um 5.00 Uhr.
Einbringen
der ersten Behälterlinie in die Filterhalle.
Silo
Oberteil 6,8 Tonnen begehbahren Deckel
Wegen der geringen

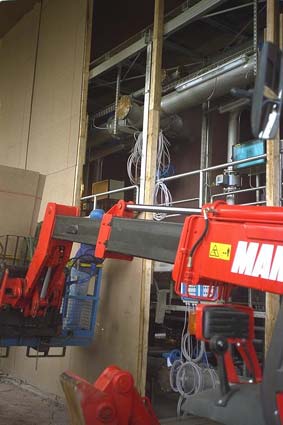

Gebäudehöhe waren nur 30cm Spielraum in der Höhe
zum einbringen der Behälter.
Einbau der
neuen Filterkerzen in die Behälter.
Zwischenlagerung der Behälter im Innenhof.
Hier hängen
13 Tonnen am Haken.
Das Abladen der Behälter und aufstellen mittels zwei Autokrane.
Wie bewegt man 13 Tonnen schwere Behälter ohne Hallenkran?
Ganz einfach, eine glatte Bodenfläche schaffen, mittels 20
mm starken Blechplatten.
Den Behälter auf Gleitkufen stellen, Bodenfläche mit
Gleitmittel vorbereiten
und mit einer Zugwinde 25 Meter wei in die Halle ziehen.
Nach der Verrohrung der Behälterlinie "1" musste
eine Schutztrennwand errichtet werden.
Die Demontage der Behälterlinie "2" nach dem entfernen
und entsorgen des Filtermaterials.

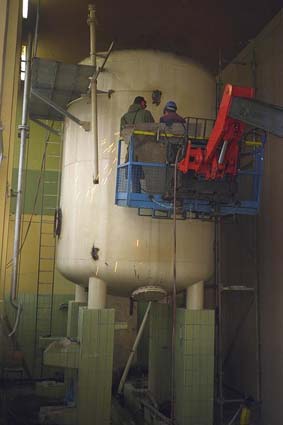

Problematik die 10 Tonnen schweren Behälter standen im 2m
Höhe auf Betonsockeln.
